Advierten falta de supervisor y deficiencias en obra vial de S/ 17 millones

Contraloría notificó informe a Municipalidad Provincial de Piura y planteó subsanación de situaciones adversas

162

La Contraloría General de la República – CGR advirtió la falta de un supervisor y deficiencias en la obra de
construcción y mejoramiento de la Av. B, D, Los Algarrobos, calle 5 hasta la prolongación Sánchez Cerro y las calles
13, 18 hasta la intersección de la Av. Prolongación Chulucanas de la ciudad de Piura, cuya inversión supera los S/ 17
millones, por lo que pidió a la comuna provincial la pronta adopción de acciones.

Según el Informe de Orientación de Oficio n.° 009-2026-OCI/0454-SOO, que comprende el periodo del 29 de enero al

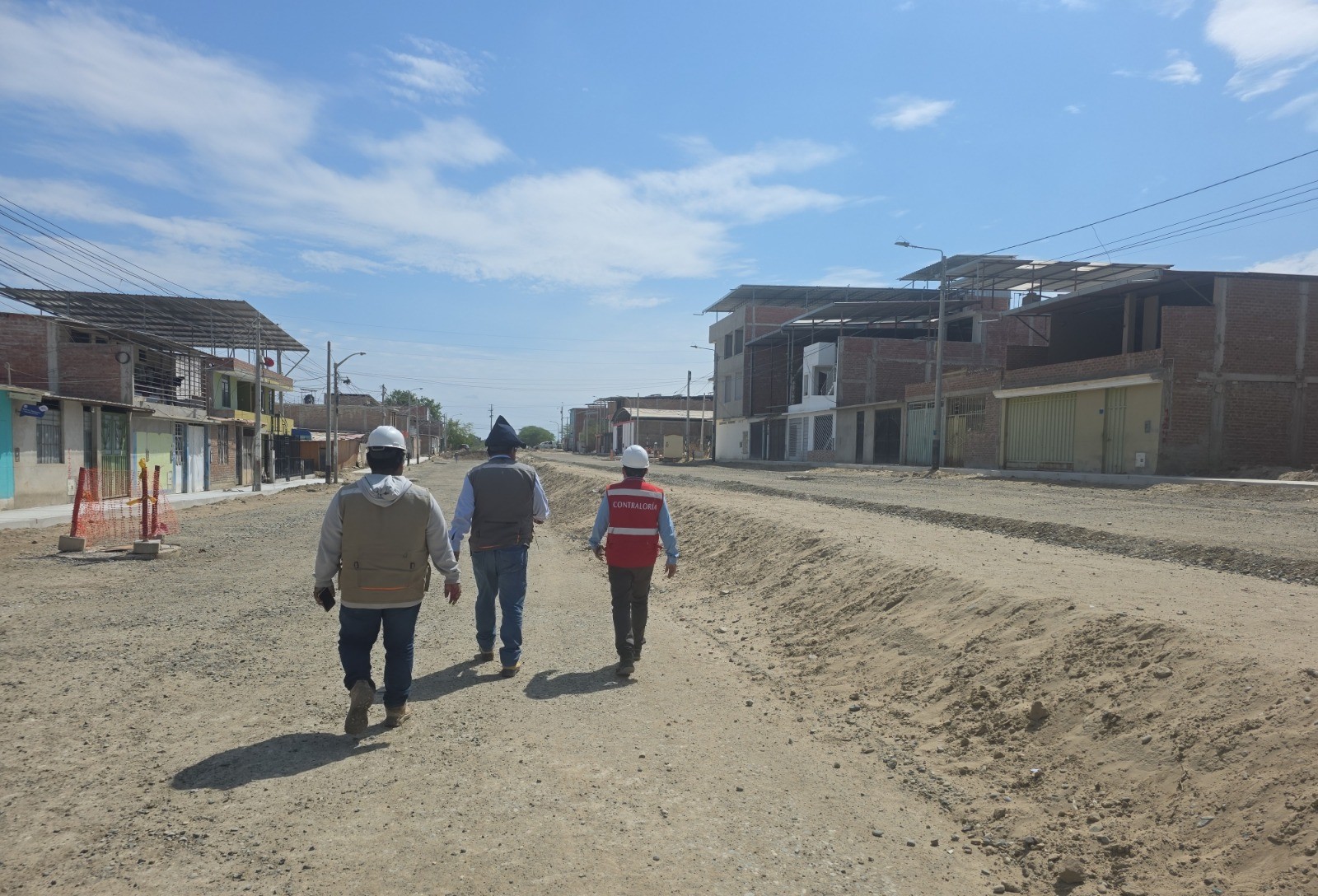

2 de febrero de 2026, señala que la obra no cuenta con supervisión, sino con un inspector, quien llegó posteriormente
al inicio de la visita de control.

La Municipalidad Provincial de Piura convocó un concurso público para la contratación del servicio de supervisión de
la obra, otorgándose inicialmente la buena pro a un consorcio. Sin embargo, dicho otorgamiento fue impugnado y
declarado nulo de oficio por el Tribunal de Contrataciones Públicas, lo que motivó que la entidad dejó sin efecto el
proceso inicial y anunció una nueva convocatoria. Hasta la fecha, no se ha evidenciado el inicio efectivo de un nuevo
proceso de selección para la supervisión. Al respecto, la norma establece la contratación de este servicio para obras
superiores a los S/ 4 300 000.

Las bases del concurso de supervisión establecen un equipo multidisciplinario de cuatro profesionales claves y
necesarios para garantizar un adecuado control técnico, administrativo y de calidad de los trabajos. Pese a ello, ante
la ausencia de un supervisor contratado, la comuna designó a un inspector mediante resolución gerencial. Este
profesional, además, cumple simultáneamente funciones como personal de la Subgerencia de Liquidaciones lo que
impide una dedicación exclusiva y permanente a las labores de inspección, situación que se refleja en la poca
frecuencia de anotaciones registradas en la obra.

Asimismo, la comisión de control evidenció más deficiencias. Se advierte que un tramo presenta una discrepancia
entre el ancho de vía previsto en el expediente técnico y en el Plan de Desarrollo Urbano vigente, respecto de la
disponibilidad física real en campo. Dicha situación ha motivado la formulación de observaciones, pronunciamientos
de improcedencia y la realización de gestiones interinstitucionales orientadas a la liberación del terreno. Hasta el
momento, dicho tramo no viene siendo intervenido, lo cual podría afectar el normal desarrollo de la ejecución de la
obra y el cumplimiento oportuno de la finalidad del proyecto.

Otra situación advertida se centra en la suscripción de acuerdos que conlleven a la reducción de partidas
originalmente previstas en el expediente técnico; sin que se evidencie la correspondiente aprobación de una
modificación contractual que evalúe el impacto técnico, funcional y económico del proyecto. Este hecho podría afectar
el cumplimiento de las metas físicas previstas, así como la finalidad pública para la cual fue aprobada la inversión.
En noviembre de 2025, la entidad edil firmó contrato con el contratista para la ejecución de los trabajos por un monto
de S/ 17 002 316,33 y fijó como plazo 300 días calendario.

El informe fue notificado al titular de la Municipalidad Provincial de Piura y está publicado en el Buscador de Informes
de Servicio de Control del portal institucional www.gob.pe/contraloria en aras de la transparencia y acceso a la
información.
