La Contraloría General de la República identificó riesgos en la rehabilitación de la Planta de Tratamiento de Agua Potable (PTAP) Curumuy, que abastece a los distritos de Piura, Castilla y Veintiséis de Octubre. La obra, con una inversión de S/ 6,7 millones, presenta deficiencias que podrían afectar su desarrollo, la calidad de los trabajos y los objetivos del proyecto.

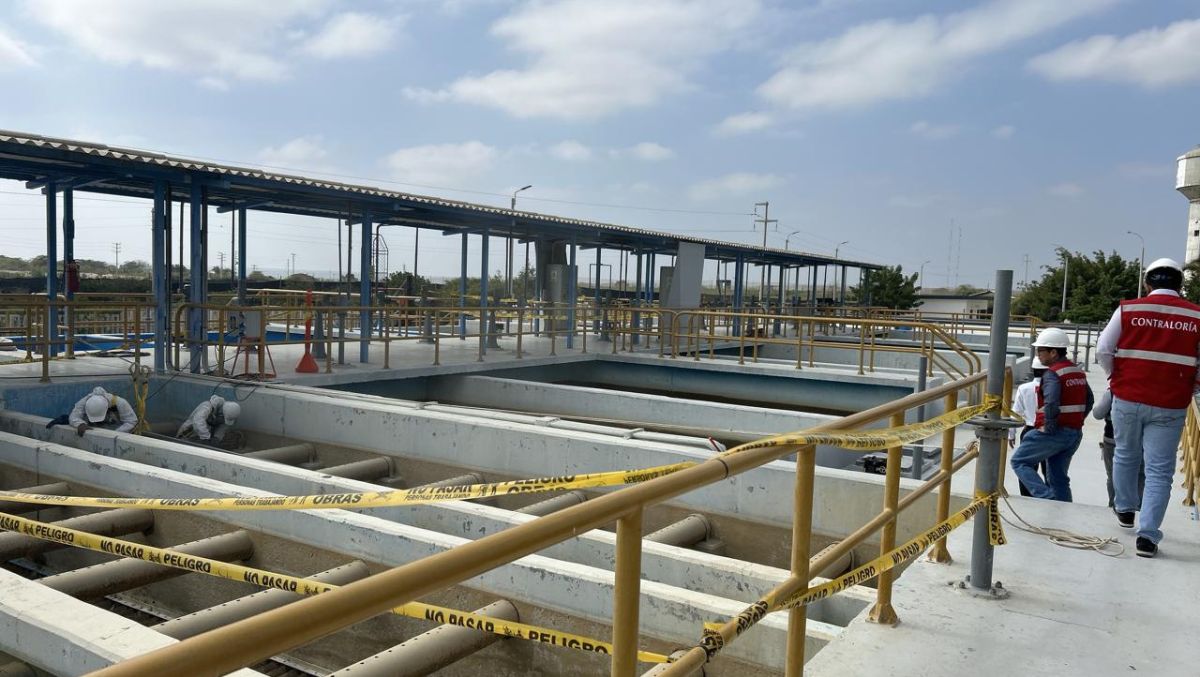

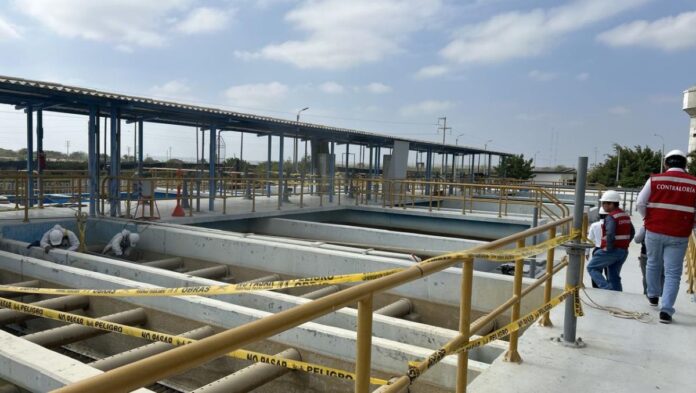

De acuerdo con el Informe de Hito de Control N.° 0016-2025-OCI/3470-SCC, que evaluó el periodo del 23 de junio al 16 de julio, la Entidad Prestadora de Servicios de Saneamiento Grau (EPS Grau S.A.) designó como supervisor al jefe de la propia planta, quien no permanece de manera continua en la obra, lo que limita la verificación permanente de las actividades.
La Contraloría también detectó retrasos en el cronograma. Para el 16 de julio debía alcanzarse un avance del 31 % en los sedimentadores, pero solo se ejecutaba uno de los cuatro programados. Además, se instaló material (vinilonas) sin sustento técnico ni aprobación de la supervisión, lo que pone en riesgo la vida útil de la infraestructura.
Durante la visita se advirtieron, además, condiciones inseguras de trabajo: personal laborando en altura sobre tablas y con sogas como soporte, lo que expone a los obreros a accidentes.
La Contraloría comunicó estas observaciones a la entidad ejecutora a fin de que adopte acciones correctivas. El informe completo puede consultarse en el portal institucional www.gob.pe/contraloria
