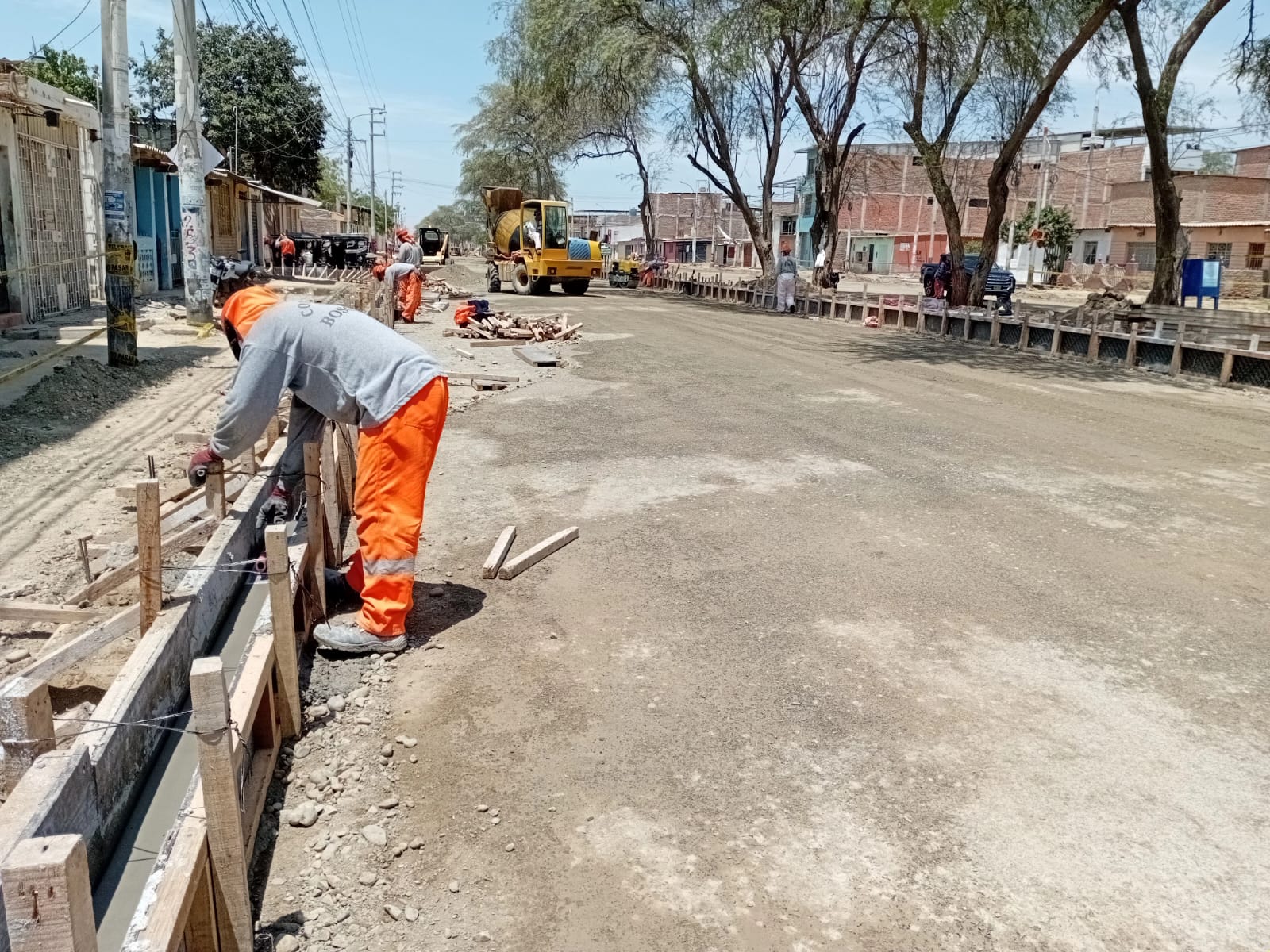

Una auditoría de cumplimiento de la Contraloría General de la República destapó una serie de graves irregularidades en la ejecución y liquidación de la obra de la avenida Don Bosco, proyecto ejecutado por la Municipalidad Distrital de Veintiséis de Octubre. El informe advierte la existencia de una presunta red de “especialistas fantasmas”, así como el uso de firmas y sellos falsificados para sustentar pagos con recursos públicos.
De acuerdo con el informe N.° 054-2025-OCI/0440-SCC, correspondiente al periodo comprendido entre el 15 de octubre de 2023 y el 14 de agosto de 2025, la comuna de Veintiséis de Octubre habría desembolsado cerca de S/ 200 mil a favor de personas que figuraban como especialistas en control de calidad, pese a que nunca prestaron servicios reales en dicha obra.
La auditoría precisa que estos pagos fueron sustentados con informes técnicos presuntamente irregulares, los cuales contenían firmas falsificadas de profesionales que posteriormente negaron haber participado en el proyecto o haber autorizado el uso de sus datos personales.
Entre los casos detectados figuran los del ingeniero civil Henry Castillo Ledezma y el arquitecto Felipe Sánchez Cornejo, quienes fueron consignados como responsables de informes técnicos durante la etapa de liquidación de la obra ejecutada por la Municipalidad de Veintiséis de Octubre. Ambos profesionales declararon no haber tenido ningún vínculo con el proyecto y desconocer por completo la existencia de dichos documentos.
Según la Contraloría, la utilización de informes falsos permitió el desembolso de fondos públicos sin sustento técnico real, evidenciando serias deficiencias en los mecanismos de control y supervisión de la entidad edil durante la ejecución y cierre del proyecto.
El informe también advierte que se aprobaron valorizaciones y pagos sin la debida verificación, vulnerando la normativa de contrataciones del Estado y generando un perjuicio económico considerable.
Además, se identificaron omisiones y presunta negligencia administrativa, ya que la Municipalidad de Veintiséis de Octubre no aplicó penalidades ni sanciones a la empresa contratista ni a los responsables del control de la obra, pese a las irregularidades detectadas. A ello se suman retrasos injustificados, deficiencias en el control de calidad y partidas ejecutadas que no fueron observadas oportunamente.
Ante la gravedad de los hechos, la Contraloría concluyó que existen indicios de responsabilidad administrativa, civil y penal, por lo que los hallazgos fueron remitidos al Ministerio Público y a las instancias del sistema anticorrupción, a fin de que se determinen las responsabilidades correspondientes.
Auditoría revela red de “especialistas fantasmas” y firmas falsas en obra de la Av. Don Bosco
